橫濱港未來21:公私協力的都市再生典範
前言
橫濱市位於日本神奈川縣東京都市圈範圍內,透過電車可非常便利的從成田、羽田機場前往,經橫濱市官方統計,至2024年12月為止,橫濱居住人口已達377萬,目前仍是日本人口第二多的城市,僅次於東京,而位於其中的橫濱港更是日本重要的國際商港之一。
自1895年橫濱港開港以來,橫濱即是日本與世界各國文化、商業貿易交流之重鎮,是日本現代化的起點。直至今日,橫濱以其豐富的歷史文化、國際化的氛圍、便利的交通及豐富的觀光資源而聞名,而橫濱港未來21計畫(MINATO MIRAI 21,以下簡稱MM21)是其成為國際都市的重要關鍵,也是都市再開發的指標計畫之一,距離本基金會2006出版「日本都市再生密碼」簡述橫濱MM21計畫內容後,至今已過去18年,MM21現況又有什麼新一步的再開發發展呢?本期簡訊將帶您一一閱覽。
業務研展部主任 王敏先
主任規劃師 呂振瑜
主任規劃師 呂振瑜
橫濱港未來21(MM21)計畫啟動回顧
1945年,經歷二戰後的橫濱當時被同盟國佔領了90%的港口設施和27%的城市,導致橫濱戰後整建復原的進度,遠落後於其他城市,1950年伴隨日本「國土綜合開發法」的制定及韓戰爆發,日本恢復重工業生產以支援美軍,並投入資金於公路、港口、道路等基礎設施上,帶動日本戰後的第一次經濟復甦,而後1956年至1975年,日本進入了經濟成長時期,此時自東京首都溢出進入橫濱的人口急遽增加,使當時橫濱車站周邊成為了新興的市中心,但這卻導致橫濱車站周邊與關內・伊勢佐木町地區形成了發展兩極化的局面。

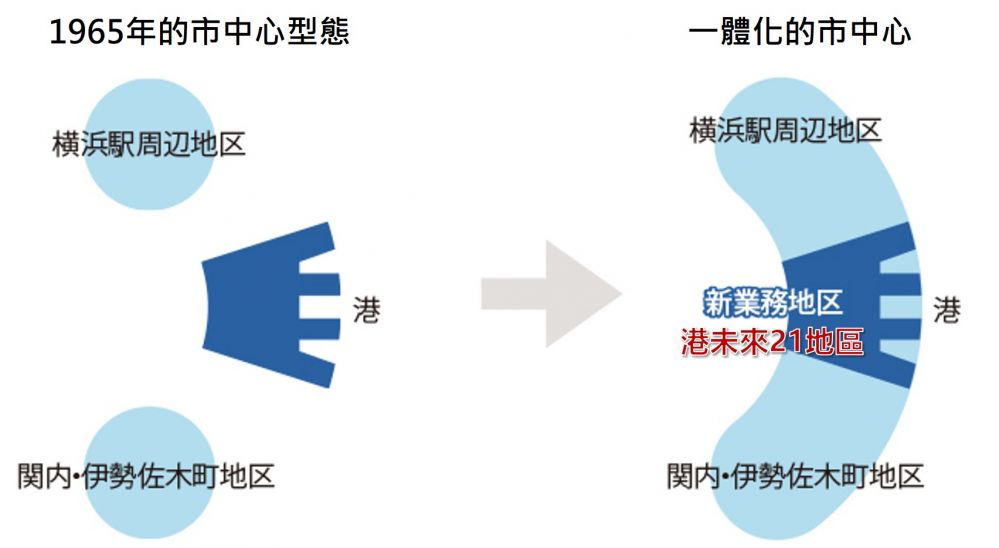

為了解決戰後復興的遲滯以及兩極化的都心區狀況,橫濱市政府於1965年提出「橫濱未來城市發展計畫概念」(横浜の都市づくりの将来計画の構想),包含有「橫濱市地鐵軌道建設」、「高速道路網建設」、「海灣大橋建設」、「建設港北新城」、「金澤地區填海造地」以及MM21計畫所在區域的「加強市中心地區」等六大「都心部強化事業」,在「加強市中心地區」事業構想中,廢止或遷移了位於兩極化的都心區之間的碼頭、造船廠、工業等功能,並將業務等都市功能集中於都心臨海區(即現在的MM21地區),藉此將關內・伊勢佐木町地區與橫濱車站周邊地區連結起來,目標是實現產業活性化及多元化的都市開發,同時以強化城市基礎設施、創造新都心及利用海洋與綠地構建軸線的三個角度出發,導入城市設計的視點,推進了有吸引力的步行空間的建設、歷史資產的活用,以及作為整體城市的形態美感等。簡單來說,就是要開始進行橫濱都心臨海區的工業轉型,這也是面積高達186公頃的橫濱MM21再開發事業的起點。
而為了實質推展事業內容,橫濱市政府、相關單位、企業團體透過不斷的協商規劃及確認土地重劃內容,終於在1981年確定以MM21(MINATO MIRAI 21)之名推動實質開發事業計畫,期望達成1.強化橫濱市自主自立性、2.更新港灣機能擴充遊憩設施及3.分擔首都圈業務機能等三大目標。
MM21的開發計畫直至1980年代才開始有進展,除了複雜的協商規劃過程外,可能也受到1970年代石油危機的影響,當時能源價格飆升,高油價引發通貨膨脹,企業成本大幅上升,經濟成長放緩,直接影響大型城市開發計畫的可行性與優先次序。另外石油危機讓日本的重工業和港口相關產業受到衝擊,尤其是在橫濱這樣的港口城市,原本依賴出口導向型經濟的產業開始走向衰退。港灣地區的土地利用率下降,舊工業用地開始閒置,促使政府重新思考如何利用這些土地進行城市轉型,MM21的概念正是在這樣的背景下逐漸萌芽。
石油危機後,日本的城市規劃更加重視多功能綜合利用,避免單一用途開發帶來的經濟風險,使MM21的規劃最終融入了商業、住宅、文化設施和辦公空間綜合規劃理念,為MM21未來的成功奠定了基礎。
透過公私合營第三部門營運與開發
1983年,自三菱重工業橫濱造船所移出橫濱港後,MM21事業正式啟動後,橫濱市政府後於1984年7月成立「株式會社 橫濱港未來二十一」(已於2009年2月改組為一般社團法人,以下簡稱社團法人MM21),由橫濱市、神奈川縣、土地權利人及當地經濟界共同出資,依據「MM21都市建設基本協定」(為MM21自主性都市設計準則,由中央地區土地所有權人與MM21公司簽訂,具有法令強制性,規範內容包含土地利用、建築高度退縮、都市景觀及廣告、防災等內容),協助MM21的協商與規劃。其資本額為11億日圓,由土地權利人依權利比例出資,公股股東則包含橫濱市、神奈川縣、住宅都市整備公團、日本鐵道建設公團、國鐵清算團等;社團法人MM21的工作內容,則包含了推動城市規劃事業、環境對策事業、文化行銷事業及地域活性化事業等內容。

MM21的土地重劃事業

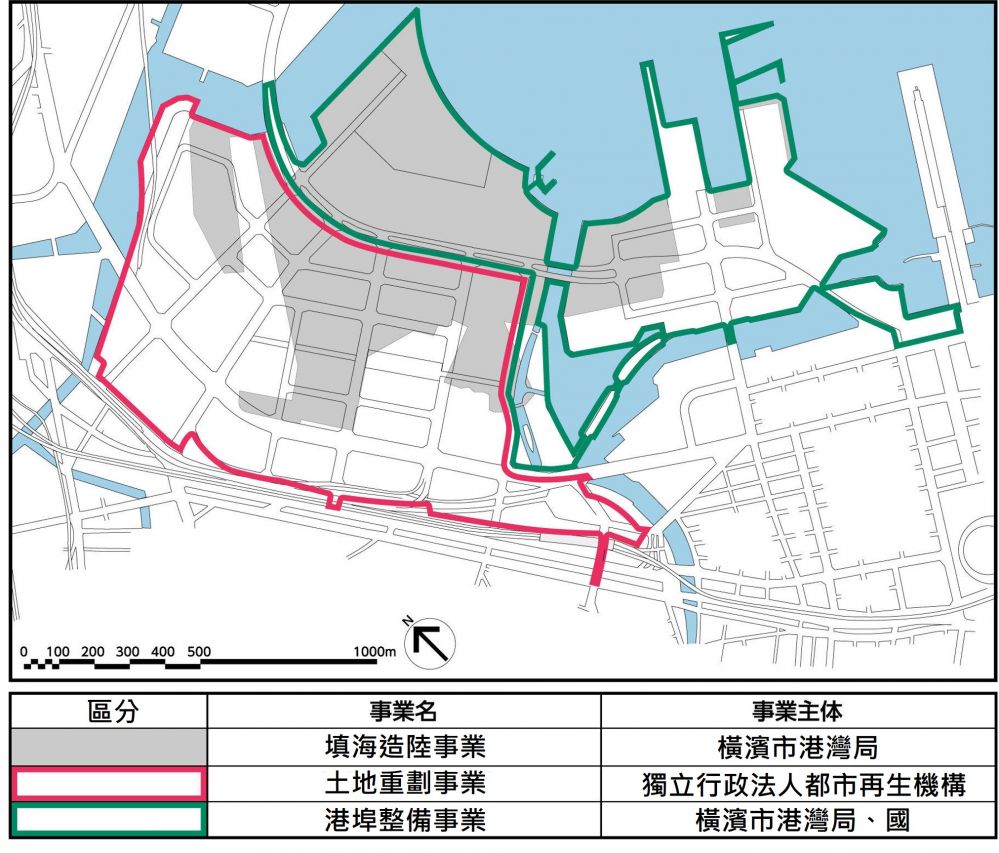

有關MM21的地盤整理,大致可分為填海造陸、土地重劃及港埠整備三個區塊概念,分別由不同的事業單位負責。現今所看到的MM21計畫區中,有很大一部分的土地是透過填海造陸創造出的新都市空間(約73公頃,37%),填海造陸事業自1983年起啟動,直至1998年3月新港地區的填海工程竣工為止,填海工程大致完成。土地重劃事業則是同步分期分區推動,1987年實施面積為63.4公頃,1989年擴大為74.3公頃元1992年再擴大為96.2公頃,1999年進行了最後一次擴大至101.6公頃,於2011年3月完成整體土地重劃事業。
重劃後MM21可分為「新港地區」、「中央地區」及「橫濱站東口」等三處(共68街區),包含建築用地87公頃(46%)、道路及鐵道用地42公頃(23%)、公園及綠地46公頃(25%)、碼頭用地11公頃(6%)。

MM21的都市更新再開發
依據都市再生特別措置法,日本國土交通省於2012年(平成24年)統合原先指定的橫濱站周邊地域(平成14年指定)及橫濱港未來21地域(平成14年指定)為「横浜都心・臨海地域」都市再生緊急整備地域(252公頃),並指定部分範圍為「特定地域」(233公頃);而後於2018年(平成30年),進一步擴大都市再生緊急整備地域範圍至524公頃,擴大「特定地域」至331公頃。位於「都市再生緊急整備地域」與「特定都市再生緊急整備地域」內的開發計畫,可享有都市計畫及稅制上之放寬及減免,而位於「特定都市再生緊急整備地域」內的都市再生事業可享有更高的放寬額度及補助金申請(詳表1)。
表1 都市再生緊急整備地域特例一覽表
支援措施 | 都市再生緊急整備地域 | 特定都市再生緊急整備地域 |
都市計畫上的特例 | 可以設置「都市再生特別地區」,不受現有的用途地區限制,容積率、高度、用途等都能享有更彈性的規定。 | 獲得國土交通大臣認可的「民間都市再生事業」,可以享受相關的稅務優惠。 |
稅務上的特例 | - 不動產取得稅減免 30% - 固定資產稅、都市計畫稅減免 40%(與公共設施相關部分適用5年) - 所得稅、法人稅的加速折舊 30% - 登錄免許稅減免(減免稅率為0.35%) |
- 不動產取得稅減免 60% - 固定資產稅、都市計畫稅減免 60%(與公共設施相關部分適用5年) - 所得稅、法人稅的加速折舊 50% - 登錄免許稅減免(減免稅率為0.2%) |
輔導金的導入 | 為了提升國際競爭力,針對都市基礎設施建設,可以申請國家補助金。 |
資料來源:橫濱市官方網站(https://www.city.yokohama.lg.jp/kurashi/machizukuri-kankyo/toshiseibi/sogotyousei/toshisaisei/toshisaisei.html)
至2024年12月為止,由日本國土交通省指定之166處都市再生事業中,位於「横浜都心・臨海地域」內者共18處(詳表2),市街地再開發事業位於「横浜都心・臨海地域」內者共4處(詳表3),本期簡訊將於後續篇章就其中部分案例為讀者進行說明。
表2 橫濱都心 臨海地域都市再生緊急整備地域內都市再生事業一覽表
至2024年12月為止,由日本國土交通省指定之166處都市再生事業中,位於「横浜都心・臨海地域」內者共18處(詳表2),市街地再開發事業位於「横浜都心・臨海地域」內者共4處(詳表3),本期簡訊將於後續篇章就其中部分案例為讀者進行說明。
表2 橫濱都心 臨海地域都市再生緊急整備地域內都市再生事業一覽表
編號 | 認定民間都市再生事業名稱 | 案名及簡介 | 認定日 |
1 | みなとみらい50街區W地區開発プロジェクト | Pacific Royal Court港未來,高級租賃住宅,分有大海塔(Ocean Tower) 和 都市塔(City Tower)兩棟建築,已分別於2007年及2008年完工。 | 平成18年11月28日 |
2 | TOCみなとみらいプロジェクト | Hulic港未來,複合式商業辦公酒店大樓,已於2010年完工開幕。 | 平成19年3月29日 |
3 | (暫稱)MM21-46街區プロジェクト | 橫濱i-Mark Place,辦公大樓,已於2014年完工開幕。 | 平成25年3月22日 |
4 | (暫稱)オーケーみなとみらい本社ビル事業計画 | OK港未來大樓,OK超市總部,已於2016年9月開幕。 | 平成26年12月25日 |
5 | (暫稱)MM59街區B區画開発計画 | PRYME COAST港未來 結合商業設施、酒店和共同住宅的複合設施。已於2017年完工。 |
平成27年2月4日 |
6 | (暫稱)横浜駅西口駅ビル計画 | JR橫濱TOWER・JR横濱鶴屋町大樓【詳本期簡訊】 | 平成27年9月17日 |
7 | (暫稱)MM21-32街區 オフィス計画 | OCEAN GATE MINATOMIRAI【詳本期簡訊】 | 平成27年12月3日 |
8 | (暫稱)横浜市中區北仲通5丁目計画 | 橫濱北仲KNOT【詳本期簡訊】 | 平成28年11月30日 |
9 | (暫稱)MM21-54 街區プロジェクト | 横濱Grangate 【詳本期簡訊】 | 平成29年3月10日 |
10 | (暫稱)横濱ゲートタワープロジェクト | 横濱Gate Tower【詳本期簡訊】 | 平成30年9月11日 |
11 | Kアリーナプロジェクト | K-Arena-Project【詳本期簡訊】 | 平成31年2月22日 |
12 | (暫稱)みなとみらい21中央地區53街區開発計画 | 横浜SYMPHOSTAGE【詳本期簡訊】 | 令和2年 3月10日 |
13 | (暫稱)みなとみらい21中央地區37街區開発計画 | 横浜Connect Square【詳本期簡訊】 | 令和2年 4月24日 |
14 | みなとみらい21中央地區52街區開発事業計画 | 世界首座遊戲藝術博物館,未來預計由「光榮株式會社」統籌展覽策劃執行。另外將設置辦公室、創新平台與設於地下的地區熱能供應設施等。 預計2027年完工。 |
令和4年 6月16日 |
15 | (暫稱)横浜市旧市庁舎街區活用事業 | 舊市政廳的保存及新型娛樂設施(直播觀賞競技場)、創新產業據點引入,未來將引入星野集團旗下的「OMO7橫濱星野度假村」。 預計2026年完工。 |
令和4年 7月29日 |
16 | みなとみらい21中央地區62街區 ハーバー エッジ プロジェクト(HARBOR EDGE PROJECT) | HARBOR EDGE PROJECT(尚未施工) 未來將開發設置全球奢華飯店(Global Luxury Hotel)。 預計2028年完工。 |
令和4年12月22日 |
17 | (暫稱)北仲通北地區A1・2 地區 | 由住友不動產株式會社及株式會社大和地所主導開發飯店及住宅設施,將引進住友不動產旗下最高級的租賃住宅品牌「La Tour」。此外,2024年4月10日大和地所已與希爾頓集團宣布簽訂「康萊德橫濱」(Conrad横濱)的營運委託合約。 預計2026年完工。 |
令和5年 5月26日 |
18 | (暫稱)横浜市中區海岸通計画(A地區) | 歷史建築橫濱郵船大廈的保存及商業大樓、廣場空間設置,預計2027年完工。 | 令和6年 5月24日 |
資料來源:國土交通省(https://www.mlit.go.jp/toshi/crd_machi_tk_000016.html)
特定地域】横浜都心・臨海地域範圍圖 (資料來源:橫濱市官方網站https://www.city.yokohama.lg.jp/kurashi/machizukuri-kankyo/toshiseibi/sogotyousei/toshisaisei/default201901231455.html)
MM21透過助成金補助及市民稅減免吸引投資
橫濱市為促進企業在特定地區的設立與投資,制定了《橫濱市企業立地等促進特定地域等における支援措置に関する条例》(以下簡稱企業立地促進條例),透過提供助成金(由政府或公共機構提供的資金援助,用於支持特定的活動或項目。雖無償提供但通常會附帶特定使用條件)和法人市民稅(地方政府徵收的稅金)的特例措施,吸引企業在指定區域內設立辦公室、研究所、工廠等設施,從而活化地方經濟,增加市民就業機會,MM21亦是企業立地促進條例所施行的範圍,針對研究所、企業總部、特定集客施設(如酒店、觀光娛樂設施等)可以給予最多至30億日元的助成金補助(詳表4),例如日産自動車株式會社(投資33,700百萬日圓,獲得1,011百萬日圓補助)、Shincron株式會社(投資4,244百萬日圓,獲得424百萬日圓補助)、富士軟片商務改革株式會社(投資60,000百萬日圓,獲得1,500百萬日圓補助)等皆是此制度的受益者。
表4 MM21企業立地促進條例補助比例及上限一覽表

MM21透過助成金補助及市民稅減免吸引投資
橫濱市為促進企業在特定地區的設立與投資,制定了《橫濱市企業立地等促進特定地域等における支援措置に関する条例》(以下簡稱企業立地促進條例),透過提供助成金(由政府或公共機構提供的資金援助,用於支持特定的活動或項目。雖無償提供但通常會附帶特定使用條件)和法人市民稅(地方政府徵收的稅金)的特例措施,吸引企業在指定區域內設立辦公室、研究所、工廠等設施,從而活化地方經濟,增加市民就業機會,MM21亦是企業立地促進條例所施行的範圍,針對研究所、企業總部、特定集客施設(如酒店、觀光娛樂設施等)可以給予最多至30億日元的助成金補助(詳表4),例如日産自動車株式會社(投資33,700百萬日圓,獲得1,011百萬日圓補助)、Shincron株式會社(投資4,244百萬日圓,獲得424百萬日圓補助)、富士軟片商務改革株式會社(投資60,000百萬日圓,獲得1,500百萬日圓補助)等皆是此制度的受益者。
表4 MM21企業立地促進條例補助比例及上限一覽表
編號 | 補助項目 | 補助比例 | 上限金額 |
1 | 研究所(符合脫碳相關領域) | 投資額20% | 30億日元 |
2 | 研究所(不符合脫碳相關領域)、賃貸研究所、改修型賃貸研究所 | 投資額10% | 20億日元 |
3 | 企業總部等、特定集客施設 | 投資額5% | 10億日元 |
資料來源:橫濱市官方網站
https://www.city.yokohama.lg.jp/business/keizai/yuchi/support/seido/tokuteitiiki.html?utm_source
https://www.city.yokohama.lg.jp/business/keizai/yuchi/support/seido/ninteiitiran.html
MM21的開發成果
依據橫濱市統計,目前街區開發進展率至2024年4月已達到了98.6%(請詳表5),引商數目至2023年約1,930家,來訪人數約達7,730萬人,至2020年累計建設投資金額已達3兆4,968億日圓。為協助讀者快速理解68處街區開發狀況,本基金會整理各街區簡要介紹,請詳表6及圖7。
表5 MM21街區開發面積統計一覽表(統計至2024年4月)
https://www.city.yokohama.lg.jp/business/keizai/yuchi/support/seido/tokuteitiiki.html?utm_source
https://www.city.yokohama.lg.jp/business/keizai/yuchi/support/seido/ninteiitiran.html
MM21的開發成果
依據橫濱市統計,目前街區開發進展率至2024年4月已達到了98.6%(請詳表5),引商數目至2023年約1,930家,來訪人數約達7,730萬人,至2020年累計建設投資金額已達3兆4,968億日圓。為協助讀者快速理解68處街區開發狀況,本基金會整理各街區簡要介紹,請詳表6及圖7。
表5 MM21街區開發面積統計一覽表(統計至2024年4月)
建地面積87ha | 正式使用 | 暫時使用 | ||||||
竣工/開幕 | 施工中 | 規劃中 | 小計 | 使用中 | 施工中 | 規劃中 | 小計 | |
開發面積86.3ha | 76.0 | 1.2 | 4.5 | 81.7 | 4.6 | 0.0 | 0.0 | 4.6 |
進展率98.6% | 86.9% | 1.3% | 5.2% | 93.4% | 5.2% | 0.0% | 0.0% | 5.2% |
資料來源:橫濱市官方網站 https://www.city.yokohama.lg.jp
結語
橫濱MM21的再造,自1983年正式進行土地重劃整理開始,至今已歷經40年時間,本文在篇幅有限的狀況下僅能簡短摘要,MM21的整體規劃內容還包含都市計畫、幹道路網、步行動線、防災措施、冷暖管道系統、綠地規劃、歷史建物保存利用及「港未來21街區建設基本協定」、「港未來21中央地區都市景觀形成指導方針」、「港未來21新港地區街道景觀指導方針」等,如讀者有進一步了解這些規範內容的興趣,可至社團法人MM21的官方網站進行了解。
從前述內容我們可得知,橫濱MM21的開發已趨近完成,透過公私合作一同規劃開發如此大規模的城市計劃,實是台灣現況尚無法想像的,如何在給予企業優惠及補助的同時,也能夠達成官方對經濟、觀光及產業轉型引入需求,並且透過公私合作訂定出政府、企業都認同的上位指導原則,其內部是如何運作及達成,尚待我們理解及學習。
除了本期簡訊後續介紹之再開發事業外,部分項目如臨港公園計畫(預計2025完工)、光榮株式會社遊戲藝術博物館(預計2027完工)、Linkage Terrace產學複合開發計畫(預計2029完工)、HARBOR EDGE PROJECT商業酒店及遊憩複合開發計畫(預計2028年完工),也都即將在不遠的將來陸續落成,屆時橫濱想必又會有一番全新風貌。

圖7 MM21街區開發份部位置圖
表6 MM21街區開發綜理表, 資料來源:橫濱市官方網站,本基金會整理
.jpg)



(本文原載於都市更新簡訊第104期)
結語
橫濱MM21的再造,自1983年正式進行土地重劃整理開始,至今已歷經40年時間,本文在篇幅有限的狀況下僅能簡短摘要,MM21的整體規劃內容還包含都市計畫、幹道路網、步行動線、防災措施、冷暖管道系統、綠地規劃、歷史建物保存利用及「港未來21街區建設基本協定」、「港未來21中央地區都市景觀形成指導方針」、「港未來21新港地區街道景觀指導方針」等,如讀者有進一步了解這些規範內容的興趣,可至社團法人MM21的官方網站進行了解。
從前述內容我們可得知,橫濱MM21的開發已趨近完成,透過公私合作一同規劃開發如此大規模的城市計劃,實是台灣現況尚無法想像的,如何在給予企業優惠及補助的同時,也能夠達成官方對經濟、觀光及產業轉型引入需求,並且透過公私合作訂定出政府、企業都認同的上位指導原則,其內部是如何運作及達成,尚待我們理解及學習。
除了本期簡訊後續介紹之再開發事業外,部分項目如臨港公園計畫(預計2025完工)、光榮株式會社遊戲藝術博物館(預計2027完工)、Linkage Terrace產學複合開發計畫(預計2029完工)、HARBOR EDGE PROJECT商業酒店及遊憩複合開發計畫(預計2028年完工),也都即將在不遠的將來陸續落成,屆時橫濱想必又會有一番全新風貌。

圖7 MM21街區開發份部位置圖
表6 MM21街區開發綜理表, 資料來源:橫濱市官方網站,本基金會整理
.jpg)



(本文原載於都市更新簡訊第104期)
