丹棠協助耀達內湖新明路工業區事業計畫審議通過
首開新明路工業區都市更新之先河

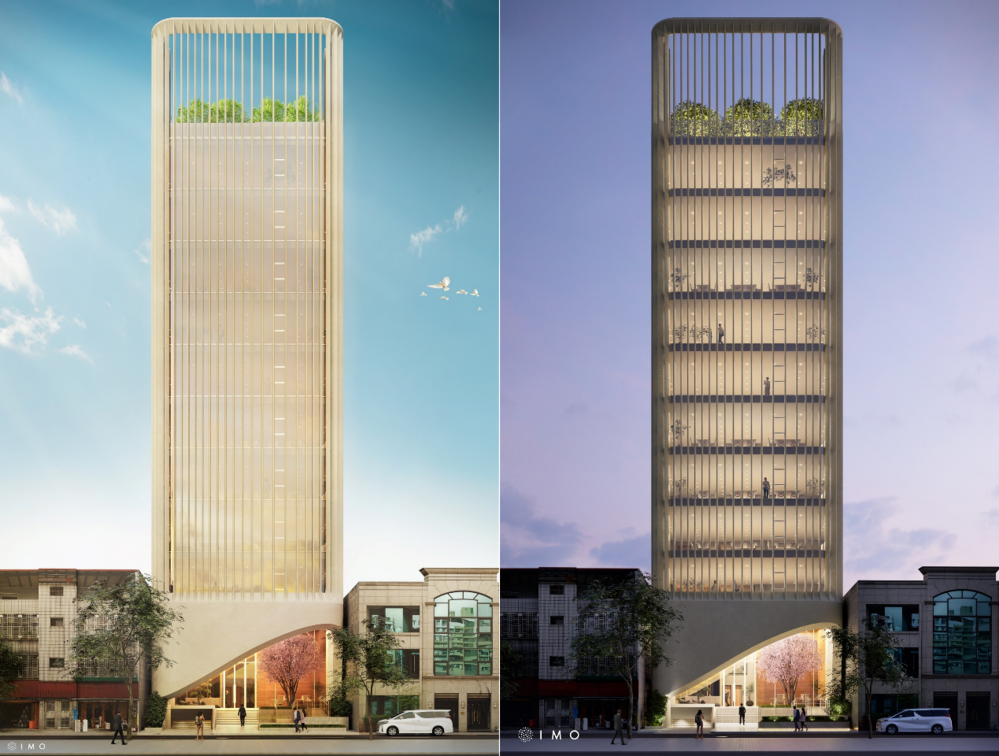

更新後建物模擬圖


基地位置圖(左);更新前現況(右)
在產專區及更新地區外找到都更重建之路
本案基地面積796㎡,位於第三種工業區,土地使用現況屬低度利用,僅1棟4層鋼筋混凝土造廠房,屋齡超過40年,結構老舊有安全之虞,且未銜接公共下水道系統及設置電梯,無法充分發揮土地使用效益。
在南港、內湖等周邊區域紛紛劃設產業專用園區及更新地區,尋求都市再發展的趨勢下,本案卻因無納入任何產專區或更新地區,苦於無合適之重建途徑。鑑此,本公司建議耀達建設申請自行劃定都市更新單元,辦理事業計畫以爭取容積獎勵,在歷經多次鄰地協調後,再提經審議會同意後,最終確認更新單元範圍面積796㎡。遂由耀達建設股份有限公司擔任實施者,並取得全體地主同意採協議合建方式進行都更重建。
克服基地條件限制,打造優雅都會街景
本案建築大樓正對10公尺寬之新明路174巷,依規定須退縮留設4公尺帶狀式開放空間,建築設計在克服基地狹小、僅單面臨路等基地條件限制的同時,充分善用主入口帶狀開放空間以及一樓挑高8米,創造出寬敞通透的出入空間,並以象徵古典樂曲的弧形曲線,打造優雅大氣、極富特色的建築主意象。選用米色系建材帶出明亮溫暖的視覺感受,玻璃的通透輕盈則可以減低對鄰近建物壓迫感,搭配景觀綠化植覆精巧點綴其中,為建築物更添生機與溫度。在內湖一隅繁忙的基調中,營造出沉靜、溫馨、令人放鬆的佇足空間。
更新後規劃配置圖

耀達內湖新明路-主入口示意圖
在南港、內湖等周邊區域紛紛劃設產業專用園區及更新地區,尋求都市再發展的趨勢下,本案卻因無納入任何產專區或更新地區,苦於無合適之重建途徑。鑑此,本公司建議耀達建設申請自行劃定都市更新單元,辦理事業計畫以爭取容積獎勵,在歷經多次鄰地協調後,再提經審議會同意後,最終確認更新單元範圍面積796㎡。遂由耀達建設股份有限公司擔任實施者,並取得全體地主同意採協議合建方式進行都更重建。
克服基地條件限制,打造優雅都會街景
本案建築大樓正對10公尺寬之新明路174巷,依規定須退縮留設4公尺帶狀式開放空間,建築設計在克服基地狹小、僅單面臨路等基地條件限制的同時,充分善用主入口帶狀開放空間以及一樓挑高8米,創造出寬敞通透的出入空間,並以象徵古典樂曲的弧形曲線,打造優雅大氣、極富特色的建築主意象。選用米色系建材帶出明亮溫暖的視覺感受,玻璃的通透輕盈則可以減低對鄰近建物壓迫感,搭配景觀綠化植覆精巧點綴其中,為建築物更添生機與溫度。在內湖一隅繁忙的基調中,營造出沉靜、溫馨、令人放鬆的佇足空間。


耀達內湖新明路-主入口示意圖
提供多元公益性 力挺都市更新
本案基地雖不到800平方公尺,仍於東側臨10米計畫道路側留設4米帶狀開放空間,提供民眾通暢安全之步行環境;建築物後院臨現有巷道側,則搭配植栽景觀設計,打造寧靜舒適之庭院景致。作為周邊街廓人行步道之起頭與示範作用,帶動周邊老舊房舍更新、提升區域環境品質。
另外為提供充足之公益性,實施者亦於自行劃定階段即承諾捐贈都市更新基金,以行動支持臺北市推動都市更新,力挺臺北這座百年都市再生。
申請150專案 加速審議程序
本案基地雖不到800平方公尺,仍於東側臨10米計畫道路側留設4米帶狀開放空間,提供民眾通暢安全之步行環境;建築物後院臨現有巷道側,則搭配植栽景觀設計,打造寧靜舒適之庭院景致。作為周邊街廓人行步道之起頭與示範作用,帶動周邊老舊房舍更新、提升區域環境品質。
另外為提供充足之公益性,實施者亦於自行劃定階段即承諾捐贈都市更新基金,以行動支持臺北市推動都市更新,力挺臺北這座百年都市再生。
申請150專案 加速審議程序
誠如上述本案基地狹小,加上為符合都市設計審議規範,花費許多時間與精力克服各種建築設計課題與難關,所幸在各方努力協調與解決下,於今(2023)年6月15日都市設計審議通過。
恰逢2023年臺北市市長推出都市更新150專案政策,在符合(一)100%所有權人同意採協議合建(二)程序中無人民陳情或爭議(三)計畫內容符合原則性規定、相關容積獎勵值明確(四)審議程序中未涉及更新單元範圍調整及自提修正等四項條件下,於2023年8月1日順利轉軌150專案,透過於專案小組審查階段事先收斂並確認議題、精簡審議程序等方式,加速審查程序進行,於3個月內完成150專案小組會議以及審議會,於2023年10月30日都市更新事業計畫審議通過。
內湖新明路工業區新篇章
本案克服基地狹小、單面臨路等不利條件,透過各方專業及努力下,滿足都市設計審議規範等建築設計需求後,透過150專案加速都市更新審議程序,期待事業計畫核定公告後,本案早日動工興建完成,為內湖新明路工業區開啟新的都市篇章。
恰逢2023年臺北市市長推出都市更新150專案政策,在符合(一)100%所有權人同意採協議合建(二)程序中無人民陳情或爭議(三)計畫內容符合原則性規定、相關容積獎勵值明確(四)審議程序中未涉及更新單元範圍調整及自提修正等四項條件下,於2023年8月1日順利轉軌150專案,透過於專案小組審查階段事先收斂並確認議題、精簡審議程序等方式,加速審查程序進行,於3個月內完成150專案小組會議以及審議會,於2023年10月30日都市更新事業計畫審議通過。
內湖新明路工業區新篇章
本案克服基地狹小、單面臨路等不利條件,透過各方專業及努力下,滿足都市設計審議規範等建築設計需求後,透過150專案加速都市更新審議程序,期待事業計畫核定公告後,本案早日動工興建完成,為內湖新明路工業區開啟新的都市篇章。
更新事業推動 | |
2022.07.06 | 核准公告自行劃定更新單元核准公告 |
2022.09.30 | 舉行事業計畫自辦公聽會 |
2022.10.14 | 擬具事業計畫報核 |
2023.01.17~2023.01.31 | 公開展覽 |
2023.01.31 | 公辦公聽會 |
2023.07.24 | 申請轉軌150專案 |
2023.08.01 | 同意轉軌150專案 |
2023.09.28 | 召開150專案小組會議 |
2023.10.30 | 審議會審議通過 |
預計2023.Q1 | 核定公告 |
計畫內容摘要 | |
案名 | 擬訂臺北市內湖區潭美段三小段726地號1筆土地都市更新事業計畫案 |
基地位置 | 內湖區新明路246巷以東、南京東路六段以南、新明路174巷以西及新明路以北街廓之東側 |
實施者 | 耀達建設股份有限公司 |
基地面積 | 796㎡ |
使用分區 | 第三種工業區 |
更新前 | 產權:私有土地796㎡ |
所有權人:私有土地2人 | |
戶數:1戶 | |
停車位:0輛 | |
建物面積:1,437.78㎡ | |
更新後 | 用途:一般事務所 |
實設建蔽率:55% | |
實設容積率:436.71% | |
更新獎勵容積:1,088.64㎡(45.59%) | |
允建容積:3,476.64㎡ | |
總樓地板面積:5,975.34㎡ | |
構造樓層:RC,地上10層/地下3層 | |
停車位數:汽車:39輛,機車:31輛 | |
總戶數:9戶 | |
實施方式 | 協議合建 |
更新規劃 | 丹棠開發股份有限公司 |
建築設計 | 劉文岱建築師事務所 |
(本文原載於都市更新簡訊第100期)
