低窪窳陋地區都市更新

  • 年  期:2016年完工
  • 目前進度:完成
  • 地  址:臺北市內湖區民權東路六段180巷88號

本更新單元屬「擬訂內湖區新里族段灣子小段(前工兵學校)及石潭里附近地區細部計畫暨配合修訂主要計畫案」範圍,惟市府考量市地重劃負擔因素,未將帶狀公園以南部分住宅區(即本案區位)納入內湖區第四期市地重劃區範圍。

本案更新單元內產權複雜且所有權人眾多,其中舊違章建物坐落住宅區及道路用地上,以致整合相當不易。經由實施者多年耐心與積極溝通協調,透過權利變換方式實施,將多年無法解決的計畫道路興闢,並讓單元內及部分道路上舊違建築戶獲得相對補償。另留設寬敞人行步道空間,並配合北側公園集中留設空地,塑造成安全、舒適、優質的生活環境。透過多年協調溝通之艱難歷程,冀希在實施者與所有地主通力合作下,共同實現多贏之美好願景。

實施者
聯勤建設實業股份有限公司
更新規劃
財團法人都市更新研究發展基金會
建築設計
三門建築師事務所
鑑價機構
展碁不動產聯合估價師事務所、正一不動產估價師聯合事務所、高源不動產估價師聯合事務所
其他合作單位
單元範圍

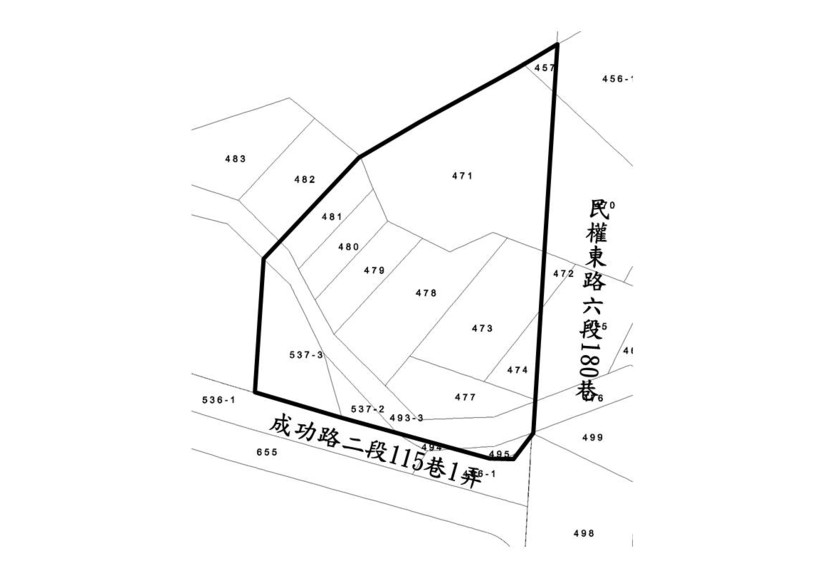

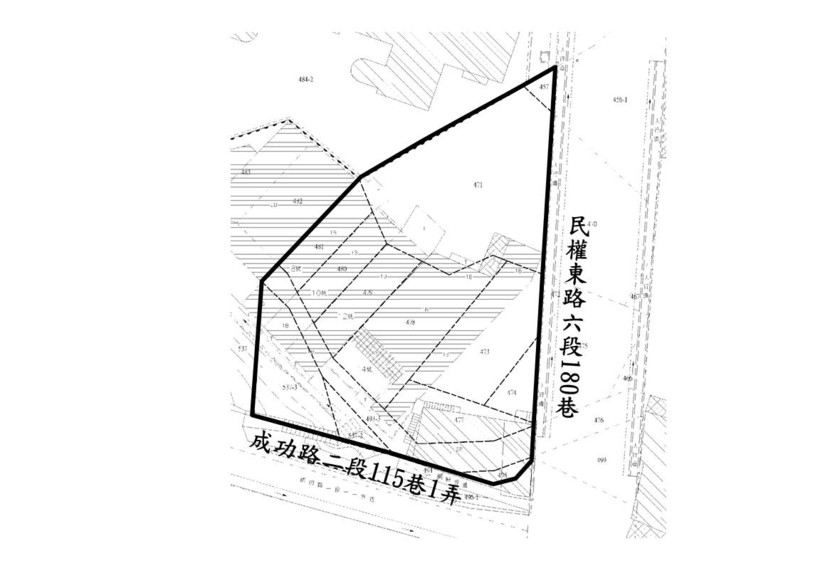

臺北市內湖區石潭段三小段479地號等13筆土地
面積(m2)
1037.34

使用分區
第三種住宅區
實施方式
權利變換
更新地區
2002年10月28日公告「內湖區.成功路二段一一五巷附近更新地區」
2016/09/08
聯勤建設內湖區「聯勤三喜」權利變換釐正結果圖冊核定公告

聯勤建設內湖區權利變換釐正結果圖冊已於2016/9/8經臺北市政府核定發布實施。

2016/07/04
內湖區更新案「聯勤三喜」釐正圖冊案審議通過

聯勤建設內湖區權利變換釐正結果圖冊已於2016年7月4日經第247次臺北市都市更新及爭議處理審議會審議通過。

2016/03/22

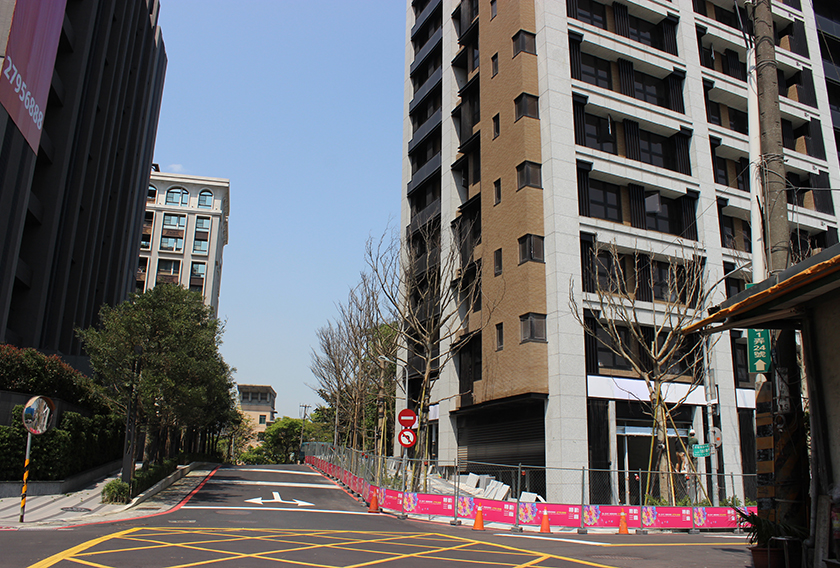

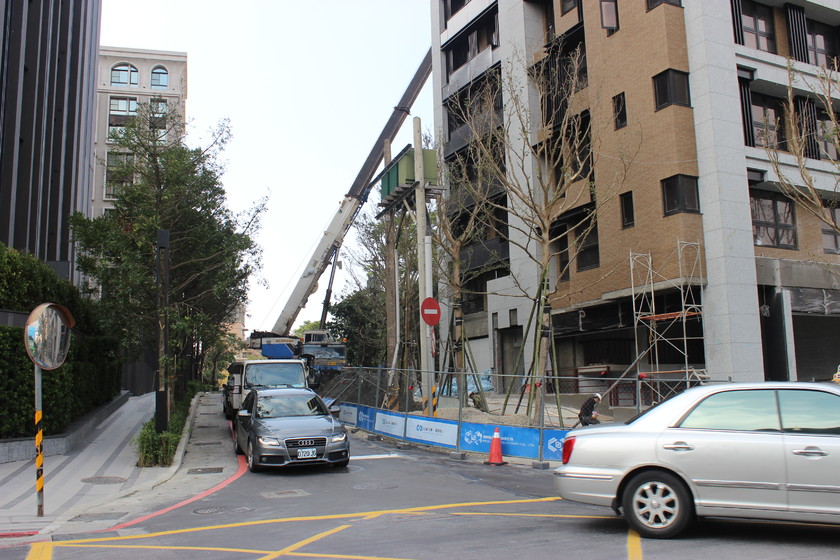

內湖區「聯勤三喜」完工

2016年3月22日順利取得使用執照,帶動內湖低窪窳陋地區更新重建。

More
說明

1.改善基地高程差問題
本基地在規劃面,因與東側、南側的計畫道路高程落差約2至4公尺,屬於低窪地勢,為了解決基地與計畫道路間高程差問題,以回填土方、規劃人行步道方式進行施作。

2.退縮留設人行步道
沿街留設4公尺寬廣之人行步道,提供安全、舒適、健康之出入動線,使都市景觀及都市紋理具有整體性。

3.協助開闢南側計畫道路
本案也協助開闢基地南側8公尺計畫道路,2015年4月市政府編列預算,由聯勤建設支付公有土地有償撥用價款,捐贈該計畫道路土地產權予市政府,強化地區都市防救災性能,充分提升更新效益及增加公共利益。

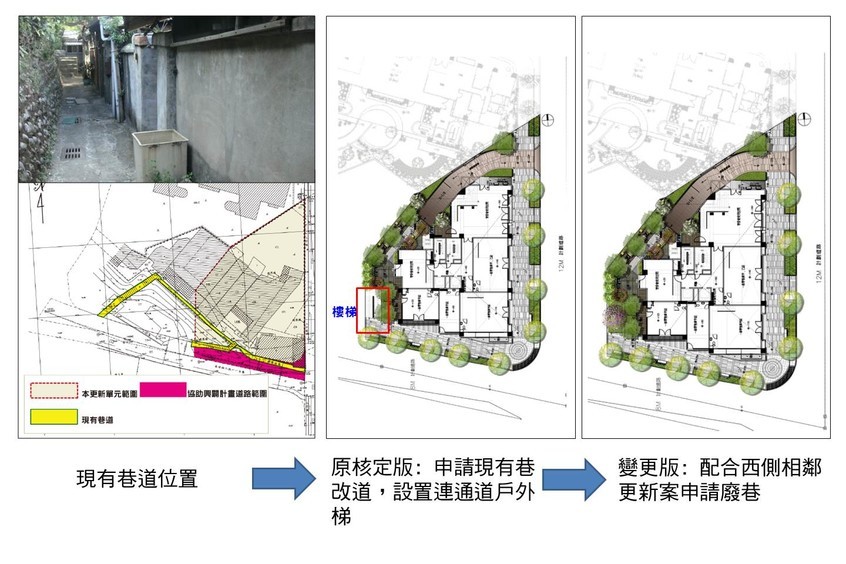

4.廢止基地內現有巷道
本案原計畫核定前,因無法取得西側鄰地地主共同廢止現有巷道的同意書,因此,以併同都市更新程序辦理現有巷改道作業。但在計畫核定後的施工過程中,西側鄰地也辦理都市更新事業,在都市更新審議會也要求廢止該現有巷,因此,市府要求兩案協調,共同辦理廢止現有巷作業。爰此,遂與西側鄰地更新案依「臺北市都市更新自治條例」第10條規定,共同辦理廢止基地內現有巷道,對周邊環境通行情況具正面效益。

5.群聚更新
臺北市政府於2002年公告「劃定臺北市健康路、寶清街口西南側等五十八處都市更新地區範圍案」,其中「內湖區、成功路二段一一五巷附近更新地區」,經由4家民間開發商與100個居民(地主)合作,透過5個開發案件歷經18年的時間(PS:第5案 敦福開發之更新案審議通過,即將發布實施,預計2020年完工。),合力完成1.3公頃的更新地區,透過小規模建物更新,進而完成群聚更新之效益。
